Elektro-Hausanschluss – Ablauf, Anschlussleistung und alles was Bauherren wissen müssen
Zuletzt aktualisiert: Mai 2026 – komplette Neuauflage mit Ablauf-Schritten, Anschlussleistung für Wallbox/PV/Wärmepumpe, Platzierungs-Tipps und den häufigsten Bauherren-Fehlern aus der Baustellen-Praxis.
💡 Kurz und knapp: Der Elektro-Hausanschluss verbindet dein Haus mit dem öffentlichen Stromnetz — er ist die Grundvoraussetzung bevor überhaupt Strom in dein Haus fließen kann. Der Anschluss wird beim örtlichen Netzbetreiber (VNB) beantragt — nicht beim Stromanbieter! Standard-Anschlussleistung für ein EFH liegt bei 14,5 kW, mit elektrischer Warmwasserbereitung bei 34 kW, mit Wärmepumpe und Wallbox oft 44 kW und mehr. Neue Anschlüsse werden heute fast immer als Erdkabel verlegt (Freileitung nur noch selten), das Kabel liegt 60-80 cm unter der Erde. Der Hausanschlusskasten (HAK) ist die Übergabestelle vom Netzbetreiber zu dir — er wird verplombt, weil ab hier der Strom noch nicht gezählt ist. Für den ganzen Ablauf brauchst du typisch 6-12 Wochen — beantrage früh! Und plane Reserve für die Zukunft: Wallbox, PV, Wärmepumpe brauchen deutlich mehr Leistung als früher üblich.
Der Elektro-Hausanschluss ist eines der wichtigsten und gleichzeitig eines der am wenigsten verstandenen Themen für Bauherren. Aus 30 Jahren Baustellen-Praxis kann ich dir sagen: Viele Bauherren merken erst spät, wie umfassend hier geplant werden muss — und wie lange die Beantragung dauert. In diesem Ratgeber zeige ich dir alles, was du zum Elektro-Hausanschluss wissen musst: was er ist, wer was macht, wie er beantragt wird, was er kostet, wo du ihn platzieren solltest und wie du für Wallbox, PV und Wärmepumpe die richtige Anschlussleistung wählst.
Was ist ein Elektro-Hausanschluss?
Der Elektro-Hausanschluss ist die physische und rechtliche Verbindung zwischen dem öffentlichen Stromnetz (Verteilnetz deines Netzbetreibers) und der elektrischen Anlage in deinem Haus. Ohne diesen Anschluss kommt kein Strom in dein Gebäude — egal wie perfekt du deine Elektroinstallation im Inneren geplant hast.
Wichtig zu wissen: Der Hausanschluss ist immer Eigentum und Zuständigkeit des örtlichen Netzbetreibers (VNB — Verteilnetzbetreiber). Das ist ein häufiges Missverständnis: Der Stromanbieter, bei dem du deinen Stromtarif buchst, hat mit dem physischen Hausanschluss nichts zu tun. Netzbetreiber und Stromanbieter sind zwei völlig unterschiedliche Unternehmen. Den Anschluss beantragst du beim VNB, den Tarif beim Anbieter deiner Wahl.
⚡ Praxis-Hinweis: Welcher Netzbetreiber für dein Grundstück zuständig ist, weißt du oft nicht selbst. Frag bei der Gemeinde oder dem Bauamt nach — oder such online nach „Netzbetreiber [deine Postleitzahl]“. In Bayern sind das häufig Bayernwerk, LEW oder Stadtwerke. In anderen Bundesländern EnBW, Westnetz, Avacon, Mitnetz, E.DIS und viele lokale Stadtwerke.
Die 4 Hauptkomponenten des Hausanschlusses
Ein moderner Elektro-Hausanschluss besteht aus vier zentralen Komponenten:
| Komponente | Funktion | Verantwortung |
|---|---|---|
| Hausanschlusskabel | Führt den Strom vom Straßennetz zum Haus (Erdkabel oder Freileitung) | Netzbetreiber |
| Hausanschlusskasten (HAK) | Übergabestelle Netzbetreiber → Kunde; enthält die Hauptsicherungen (NH-Sicherungen) | Netzbetreiber (verplombt!) |
| Hauseinführung | Wasserdichte Wanddurchführung für das Erdkabel | Bauherr / Elektrofachbetrieb |
| Zählerplatz | Schrank mit Stromzähler und Unterverteilern; hier beginnt deine Anlage | Elektrofachbetrieb (Kunde) |
Zusätzlich gehören zum Hausanschluss oft auch die Erdung (Fundamenterder), der Potentialausgleich und die Anschlussleitung vom HAK zum Zählerplatz. Zur Erdung findest du Details unter Fundamenterder und Potentialausgleich.
Wer macht was? Bauherr, Netzbetreiber, Elektrofachbetrieb
Am Elektro-Hausanschluss arbeiten drei Parteien mit klar getrennten Zuständigkeiten. Diese Trennung sauber zu verstehen erspart dir viele Missverständnisse in der Bauphase:
Der Netzbetreiber (VNB)
- Legt das Hausanschlusskabel von der Straße zum Haus
- Installiert den Hausanschlusskasten (HAK)
- Setzt die Hauptsicherungen (NH-Sicherungen) ein
- Plombiert den HAK
- Setzt später den Zähler ein und plombiert ihn
- Führt die technische Abnahme durch
Der Elektrofachbetrieb (dein Konzessionierter Elektriker)
- Meldet den Hausanschluss beim Netzbetreiber an (nur konzessionierte Betriebe dürfen das)
- Baut den Zählerplatz / Zählerschrank
- Verlegt die Verbindungsleitung vom HAK zum Zählerplatz
- Installiert die Unterverteiler und die gesamte Elektroinstallation im Haus
- Führt die Erstprüfung nach DIN VDE 0100-600 durch
Der Bauherr
- Beauftragt einen konzessionierten Elektrofachbetrieb
- Stellt den Hausanschlussraum / die Hausanschlusswand / die Hausanschlussnische zur Verfügung
- Bereitet die Kabelgräben auf dem eigenen Grundstück vor (oft in Absprache mit dem Netzbetreiber)
- Sorgt für die Hauseinführung in der Kellerwand oder Bodenplatte (wasserdicht!)
- Wählt einen Stromanbieter für den Tarif (unabhängig vom Netzbetreiber)
⚡ Praxis-Tipp: Der Anschluss darf nur von einem eingetragenen Elektrofachbetrieb beantragt werden — also einem Betrieb, der beim Netzbetreiber als „konzessionierter Elektrofachbetrieb“ eingetragen ist. Als Bauherr kannst du den Anschluss nicht selbst beim Netzbetreiber anmelden. Such dir also früh einen Elektriker — der übernimmt die komplette Anmeldung für dich.
Anschlussleistung – wieviel kW brauchst du wirklich?
Die wichtigste Planungsentscheidung: Wie viel Anschlussleistung brauchst du? Wer hier zu klein plant, muss später aufwendig und teuer verstärken. Wer großzügig plant, ist für die nächsten 30-40 Jahre auf der sicheren Seite.
Faustregeln für die Anschlussleistung
| Nutzung | Typische Anschlussleistung | Hauptsicherung |
|---|---|---|
| EFH Standard (Gas-/Öl-Heizung, Warmwasser gasbetrieben) | 14,5 kW | 3 × 35 A |
| EFH mit elektrischer Warmwasserbereitung | bis 34 kW | 3 × 50 A |
| EFH mit Wärmepumpe | 30-44 kW | 3 × 50-63 A |
| EFH mit Wärmepumpe + Wallbox | 44 kW oder mehr | 3 × 63 A |
| EFH mit Wärmepumpe + Wallbox + PV mit Speicher | 55 kW oder mehr | 3 × 80 A oder größer |
| Mehrfamilienhaus (4 WE) | 40-60 kW | 3 × 63 A oder größer |
🚫 Der häufigste Bauherren-Fehler: Zu klein planen. Vor 15 Jahren war ein 14,5-kW-Anschluss für ein EFH ausreichend — heute ist er es meist nicht mehr. Wer Wärmepumpe, PV und Wallbox will (oder auch nur eines davon in Zukunft), braucht deutlich mehr Leistung. Nachträgliches Verstärken des Hausanschlusses kostet mehrere Tausend Euro und kann Wochen bis Monate dauern. Lieber gleich groß planen.
Was verbraucht wieviel Leistung?
Zur Einordnung, damit du deine Anschlussleistung planen kannst:
- Wärmepumpe (Luft-Wasser): 3-9 kW elektrisch
- Wärmepumpe (Sole-Wasser): 4-12 kW elektrisch
- Wallbox 11 kW (3-phasig, 16 A): 11 kW
- Wallbox 22 kW (3-phasig, 32 A): 22 kW
- Elektroherd + Backofen: ca. 7-11 kW
- Durchlauferhitzer: 18-27 kW
- Sauna (privat): 6-9 kW
- Klimaanlage (Split, ganze Wohnung): 2-5 kW
Diese Werte werden nicht alle gleichzeitig gezogen — der Netzbetreiber rechnet mit einem Gleichzeitigkeitsfaktor (nicht alles läuft gleichzeitig). Trotzdem: wer plant, sollte die theoretisch maximale Leistung überschlagen und dann mit dem Elektrofachbetrieb die tatsächlich sinnvolle Anschlussleistung festlegen.
Erdkabel oder Freileitung – wie kommt der Strom ins Haus?
Es gibt zwei Möglichkeiten, den Strom vom Straßennetz zu deinem Haus zu bringen:
Erdkabel (Standard heute)
Das Hausanschlusskabel wird als Erdkabel in einer Tiefe von 60-80 cm im Erdreich verlegt. Vorteile:
- Unauffällig, keine sichtbare Freileitung
- Wettergeschützt (keine Ausfälle durch Sturm, Blitz)
- Standard in allen Neubaugebieten
Der Bauherr muss den Kabelgraben auf dem eigenen Grundstück oft selbst vorbereiten — der Netzbetreiber gibt vor, wo genau, in welcher Tiefe und mit welchem Sandbett. Ein häufiges Missverständnis: Nicht der Netzbetreiber verlegt das Kabel bis in dein Wohnzimmer, sondern nur bis zum HAK an der Grundstücksgrenze oder Hauswand.
Freileitung (heute nur noch selten)
In ländlichen Gebieten und älteren Ortsteilen gibt es noch Freileitungen, bei denen das Kabel oberirdisch verlegt ist. In Neubaugebieten praktisch ausgeschlossen. Nachteile:
- Störungsanfällig bei Sturm oder Baumbruch
- Optisch weniger schön
- Blitzeinschlag-Gefahr höher
Wenn du in einem Bestandsgebiet baust und noch Freileitung hast: Meist bietet der Netzbetreiber gegen Aufpreis die Umstellung auf Erdkabel an — lohnt sich fast immer.
Hausanschlussraum, -wand oder -nische – was ist Pflicht?
Der Netzbetreiber gibt vor, wo und wie der HAK bei dir installiert werden muss. Je nach Gebäudetyp gibt es unterschiedliche Ausführungen:
Hausanschlusskasten an der Außenwand
Bei einem Einfamilienhaus ist das die Standardlösung: Der HAK ist in einer Metallnische an der Außenwand installiert, wettergeschützt und leicht zugänglich. Ideal in Kombination mit einem Zählerplatz direkt innen an derselben Wand.
Hausanschlussnische
Eine kleine, mauerwerksmäßig ausgesparte Nische in der Außenwand oder Kellerwand — hier wird der HAK integriert und mit einer Klappe verschlossen.
Hausanschlussraum
Ab einer bestimmten Anschlussleistung (typisch bei größeren Mehrfamilienhäusern) verlangt der Netzbetreiber einen eigenen Hausanschlussraum. Hier werden alle Anschlüsse untergebracht:
- Hausanschluss-Starkstromkabel
- Telefon- und Breitbandkabel
- Wasserversorgungsleitung
- Gasleitung (falls vorhanden)
- Entwässerung
- Haupterdungsleitung
- Fundamenterder-Anschluss
Der Hausanschlussraum muss trocken, frostfrei und leicht zugänglich sein. Elektroverteilungen oder Zählerschränke im Hausanschlussraum sind tropfwassergeschützt (IP54) auszuführen.
Wo im Einfamilienhaus platzieren?
Meine Empfehlungen für die Platzierung im EFH:
- Nähe zur Straße: Je näher der HAK zum Straßennetz, desto kürzer das Erdkabel — spart Kosten und Erdarbeiten
- Kellergeschoss außen oder Hauseingangswand: Standardlösungen mit gutem Zugang für den Netzbetreiber
- Zählerplatz direkt hinter dem HAK: Ideal ist es, wenn der Zählerschrank innen direkt gegenüber der HAK-Nische sitzt — kurze Verbindungsleitung, wenig Aufwand
- Trockener, frostfreier Raum: Feuchte Kellerräume sind ungünstig — falls unvermeidbar, IP54-Ausführung wählen
- Leicht zugänglich für spätere Wartung: Nicht hinter Möbeln, nicht in schwer erreichbaren Ecken. Der Zählerablesung und Reparaturen muss ohne Kraftaufwand möglich sein
- Nicht direkt neben Wasserleitung oder Gasleitung: Mindestabstand einhalten (der Elektriker weiß die aktuellen Werte nach TAB)
⚡ Praxis-Empfehlung: Wenn du planen kannst, wo dein Haus steht: Setz den HAK möglichst nahe an die Grundstücksgrenze zur Straße. Jeder Meter Erdkabel kostet Geld (Kabel + Erdarbeiten) und muss in Absprache mit dem Netzbetreiber verlegt werden. Kurzer Weg = weniger Aufwand = weniger Kosten. Ideal: HAK-Nische an der straßenseitigen Kellerwand, Zählerplatz direkt innen dahinter.
Ablauf – in 8 Schritten zum Hausanschluss
So läuft die Beantragung und Herstellung des Hausanschlusses in der Praxis ab:
- Netzbetreiber ermitteln — Wer ist für dein Grundstück zuständig? Über die Gemeinde oder online recherchierbar.
- Elektrofachbetrieb beauftragen — Nur ein konzessionierter Elektrobetrieb kann den Anschluss anmelden. Suche früh im Bauverlauf einen Betrieb, der beim zuständigen Netzbetreiber eingetragen ist.
- Anschlussleistung festlegen — Zusammen mit dem Elektrofachbetrieb: Wärmepumpe? Wallbox? PV? Elektroherd, Sauna? Daraus ergibt sich die nötige kW-Leistung und Hauptsicherungsgröße.
- Anschlussantrag stellen — Der Elektrofachbetrieb füllt das Formular des Netzbetreibers aus (E1-Formular, Anmeldung zum Netzanschluss). Zusätzlich Lageplan, Kellergrundriss, gewünschte Position des HAK.
- Angebot vom Netzbetreiber erhalten — Nach Prüfung kommt ein Angebot mit den anfallenden Kosten (Netzbetreiber-Anschlussbeitrag, ggf. Baukostenzuschuss).
- Bauliche Vorbereitungen treffen — Kabelgraben auf dem Grundstück ausheben (oft in Eigenleistung, teils vom Netzbetreiber ausgeführt), Hauseinführung setzen, HAK-Nische einbauen, Fundamenterder verlegen
- Anschluss herstellen lassen — Der Netzbetreiber verlegt das Hausanschlusskabel und montiert den HAK. Wichtig: Zwischen HAK und Zählerplatz muss dein Elektrofachbetrieb die Zuleitung selbst herstellen
- Inbetriebnahme, Zählersetzen, Freischaltung — Der Elektrofachbetrieb prüft die gesamte Anlage, führt die Erstprüfung nach DIN VDE 0100-600 durch und meldet die Inbetriebnahme beim Netzbetreiber. Danach setzt der Netzbetreiber den Zähler ein und schaltet frei.
Kosten – wovon hängt der Preis ab?
Ehrlich gesagt: Die Kosten für einen Elektro-Hausanschluss sind je nach Netzbetreiber und lokaler Situation sehr unterschiedlich. Ich kann dir keine verlässlichen Fixpreise nennen, weil sie sich zwischen den Verteilnetzbetreibern deutlich unterscheiden. Was ich dir sagen kann: die Faktoren, die den Preis bestimmen:
Kostenfaktoren beim Hausanschluss
- Entfernung deines Grundstücks zum nächsten Verteilnetz-Anschlusspunkt — je weiter, desto mehr Kabel und Erdarbeiten
- Länge des Hausanschlusskabels auf deinem Grundstück — Meter mal Preis pro Meter
- Anschlussleistung — Standard-Anschluss günstiger als verstärkter Anschluss mit größerem Kabelquerschnitt
- Baukostenzuschuss (BKZ) — je nach Anschlussleistung ein Pauschalanteil an den Netzausbau-Kosten
- Erdarbeiten: ausheben, verlegen, verfüllen — teilweise Netzbetreiber, teilweise Bauherr in Eigenleistung
- Zusatzkosten für Sonderausführungen — Straßenquerungen, Erschwernisse durch bestehende Leitungen, Freileitungs-Umstellung
- Hauseinführung: spezielle wasserdichte Wanddurchführung — Kosten meist beim Bauherr
- Zählerplatz-Kosten — Zählerschrank, Unterverteiler, Erstinstallation durch Elektriker
💡 Meine Empfehlung: Hol dir frühzeitig ein Angebot beim Netzbetreiber. Das kostet meist nichts und gibt dir für deine Baukalkulation echte Zahlen. Rechne für die Baukalkulation mit einer Reserve von 3.000-6.000 € für den Elektro-Hausanschluss — bei größeren Anschlussleistungen und großen Entfernungen zum Netzanschlusspunkt auch deutlich mehr. Vergleich das dann mit dem konkreten Angebot deines Netzbetreibers.
Wartezeiten – plane früh!
Ein häufig unterschätzter Punkt: Wartezeit. Zwischen Anmeldung und tatsächlichem Anschluss vergehen in der Praxis oft 6-12 Wochen, manchmal auch länger. In Ballungsräumen mit vielen Neubauten kann es noch länger dauern.
🚫 Der schlimmste Bauherren-Fehler: Zu spät beim Netzbetreiber anmelden. Wenn du erst mit dem Rohbau anfängst und dann den Hausanschluss beantragst, wird’s eng. Ohne Hausanschluss läuft nichts — kein Baustrom, keine Trocknungsgeräte, kein Innenausbau. Beantrage den Hausanschluss so früh wie möglich, idealerweise mit der Baugenehmigung.
Für die Bauphase gibt es einen provisorischen Baustromanschluss (Baustromverteiler mit temporärem Zähler). Diesen beantragst du separat, ebenfalls beim Netzbetreiber. Wartezeit meist kürzer als beim endgültigen Hausanschluss, aber auch nicht sofort.
Zählerschrank und Zählerplatz

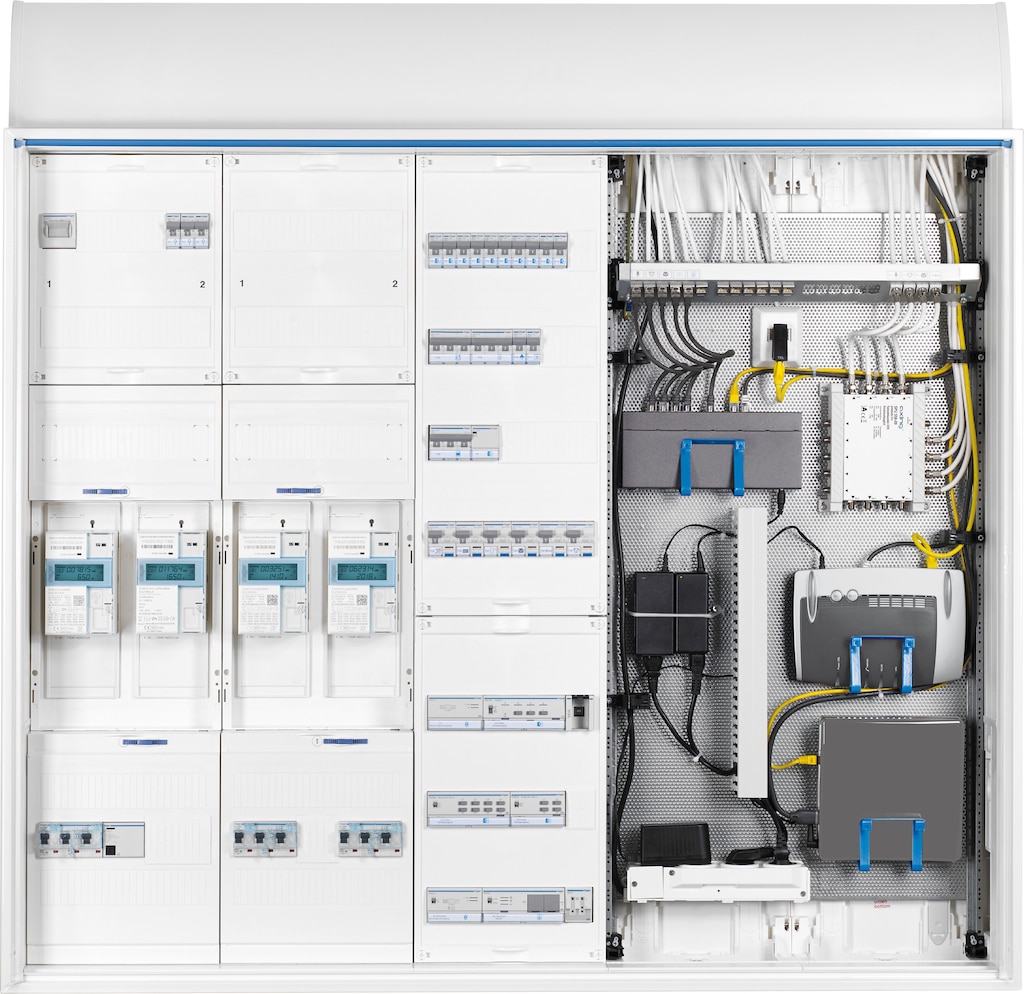

Der Zählerplatz ist der zentrale Punkt deiner Elektroanlage. Hier wird der Strom gezählt, hier sitzen die Hauptsicherung, die Unterverteiler und ab da beginnt dein Anlagenteil (was nach dem HAK ist, gehört dir).
Anforderungen an den modernen Zählerplatz (2026)
- Ausreichende Platzreserve — mindestens 3 Zählerplätze mit Reserve, damit spätere Erweiterungen (Wallbox-eigener Zähler, PV-Einspeisezähler) möglich sind
- eHZ-Zähler-Standard — moderne elektronische Haushaltszähler brauchen entsprechende Zählerplätze
- Kommunikations-Feld — nach VDE-AR-N 4100 muss Platz für Smart-Meter-Gateway und Kommunikationstechnik vorhanden sein
- Netzbetreiber-konform — der Zählerschrank muss den technischen Anschlussbedingungen (TAB) deines Netzbetreibers entsprechen
Details zum Zählerplatz-Aufbau, den TAB-Anforderungen und der richtigen Dimensionierung findest du im Lexikon-Eintrag zum Hausanschlusskasten und in der Planungs-Anleitung. Auch der Fundamenterder und der Potentialausgleich gehören zum Gesamtkonzept.
Bestehenden Hausanschluss erweitern – für Wallbox, PV, Wärmepumpe
Ein häufiges Szenario 2026: Du hast bereits einen Hausanschluss und willst nachrüsten. Wallbox, PV mit Speicher, Wärmepumpe — reicht deine bestehende Anschlussleistung?
So findest du es heraus
Schau in deinen Zählerschrank auf die Hauptsicherung (NH-Sicherung im HAK oder SLS-Schalter im Zählerschrank):
| Hauptsicherung | Anschlussleistung | Reicht für… |
|---|---|---|
| 3 × 25 A | 17 kW | Kleiner Haushalt, kein Zusatz |
| 3 × 35 A | 24 kW | Standard EFH, einfache Wallbox 11 kW knapp |
| 3 × 50 A | 34 kW | EFH mit Wärmepumpe oder Wallbox 22 kW |
| 3 × 63 A | 44 kW | EFH mit Wärmepumpe + Wallbox |
| 3 × 80 A | 55 kW | Vollausbau mit PV + Speicher + Wärmepumpe + Wallbox |
Wenn deine Anschlussleistung nicht reicht
Zwei Wege:
- Anschlussverstärkung beantragen: Der Netzbetreiber tauscht die NH-Sicherungen aus (falls das Kabel den größeren Strom trägt) — relativ günstig. Oft ist aber das Kabel selbst zu klein → dann muss auch das Kabel getauscht werden = deutlich teurer und aufwendiger (Erdarbeiten).
- Anschluss neu legen: Bei größeren Erweiterungen und alten Anschlüssen kann ein neuer, stärkerer Anschluss günstiger sein als die Ertüchtigung.
Für die Beantragung deiner Erweiterung wieder: Elektrofachbetrieb einschalten, der macht die Anmeldung. Sonderfall Wallbox: Ab 12 kW ist eine Anmeldung, ab 22 kW eine Genehmigung beim Netzbetreiber Pflicht.
Häufige Fehler beim Hausanschluss
Die typischen Fehler, die ich auf Baustellen immer wieder sehe:
- Zu spät beantragt — der klassische Fehler. Beantragung sollte mit Baugenehmigung parallel laufen.
- Zu kleine Anschlussleistung gewählt — wer heute mit 14,5 kW plant, hat morgen ein Problem mit Wärmepumpe und Wallbox.
- Kein Reserveplatz im Zählerschrank — spätere Erweiterungen für PV-Einspeisezähler, Wallbox oder Wärmepumpe brauchen Platz.
- Falsche Platzierung des HAK — zu weit weg von der Straße = teure Erdarbeiten. Zu weit weg vom Zählerschrank = teure Verbindungsleitung.
- Hauseinführung nicht wasserdicht — Wasser dringt später durch die Kabeldurchführung ein, feuchter Keller, elektrische Probleme.
- Fundamenterder vergessen — muss vor Betonieren der Bodenplatte verlegt werden. Nachträglich kaum möglich.
- Kein Baustromanschluss geplant — dann steht die Baustelle still.
- Falschen Elektrobetrieb beauftragt — nicht jeder Elektriker ist beim Netzbetreiber konzessioniert. Vorher prüfen!
- TAB des Netzbetreibers ignoriert — Technische Anschlussbedingungen (TAB) sind vom Netzbetreiber vorgeschrieben und variieren regional. Verletzen führt zu Verweigerung der Freischaltung.
Der Praxis-Ratgeber zur Elektroplanung
DER PRAXIS-RATGEBER · 297 SEITEN
Hauselektrik verstehen, planen & Geld sparen
Der Hausanschluss ist nur der Anfang. Ab dem Zählerplatz beginnt deine eigene Anlage — und die will klug geplant sein, damit du in den nächsten 30 Jahren nicht ständig nachrüsten musst. Der Praxis-Ratgeber gibt dir 297 Seiten Klartext: von der Zählerplatz-Planung über Sicherungskasten, Stromkreisaufteilung, FI-Typen, Wallbox-Vorbereitung, PV-Integration bis zur Musterinstallation für ein komplettes EFH.
- Komplette Musterinstallation mit Verlegeplan
- Zählerschrank und Verteilerplanung Schritt für Schritt
- 1.190 € beim Elektromaterial sparen (mit Original-Rechnung)
- Sofort als PDF · 14 Tage Widerrufsrecht
✓ Einmaliger Kauf · Kein Abo · Sofort-Download
Häufige Fragen zum Elektro-Hausanschluss (FAQ)
Wer ist für den Elektro-Hausanschluss zuständig — Netzbetreiber oder Stromanbieter?
Der Netzbetreiber (VNB). Der Stromanbieter ist nur für den Stromtarif zuständig und hat mit der physischen Anschlussleitung nichts zu tun. Netzbetreiber und Stromanbieter sind zwei unterschiedliche Unternehmen — Netzbetreiber ist regional festgelegt, Stromanbieter kannst du frei wählen.
Kann ich den Hausanschluss selbst beantragen?
Nein. Die Anmeldung darf nur ein konzessionierter Elektrofachbetrieb vornehmen, der beim zuständigen Netzbetreiber eingetragen ist. Du musst also einen Elektriker beauftragen, der die Anmeldung für dich übernimmt.
Wie lange dauert es vom Antrag bis zum Anschluss?
In der Praxis 6-12 Wochen, manchmal länger. In Ballungsräumen und bei größeren Neubaugebieten kann es auch mehrere Monate dauern. Deshalb: früh anfangen. Idealerweise mit der Baugenehmigung parallel beantragen.
Was kostet ein Elektro-Hausanschluss?
Das variiert zwischen den Netzbetreibern sehr stark. Verlässliche Fixpreise gibt es nicht — hol dir ein konkretes Angebot beim örtlichen Netzbetreiber. Für die Baukalkulation planen viele Bauherren mit einer Reserve von 3.000-6.000 €, bei größeren Anschlussleistungen und weiten Entfernungen deutlich mehr.
Reicht ein Standard-Anschluss mit 14,5 kW noch?
Für ein Standard-EFH ohne Wärmepumpe, ohne Wallbox, ohne elektrische Warmwasserbereitung: ja. Für alles darüber hinaus reicht es nicht mehr. Wer heute plant, sollte mindestens 34 kW einplanen und bei Wärmepumpe + Wallbox 44 kW oder mehr.
Was passiert wenn ich Wallbox oder Wärmepumpe nachträglich einbaue?
Zuerst prüfen: Reicht deine bestehende Anschlussleistung? Falls nicht: Anschlussverstärkung beim Netzbetreiber beantragen (Elektrofachbetrieb macht das). Wallbox über 11 kW ist anmeldepflichtig, über 22 kW genehmigungspflichtig — auch wenn der Anschluss ausreicht.
Wie tief muss das Hausanschlusskabel liegen?
Standard: 60-80 cm unter der Erdoberfläche. Der Netzbetreiber gibt die genaue Tiefe vor. Das Kabel wird in einem Sandbett verlegt und mit Warnband gekennzeichnet — damit spätere Bagger-Arbeiten vor der Kabellage warnen können.
Wer bezahlt die Erdarbeiten für das Hausanschlusskabel?
Bis zur Grundstücksgrenze der Netzbetreiber, auf dem Grundstück meist der Bauherr (in Eigenleistung oder über Bauunternehmer). Der Netzbetreiber gibt vor, wo genau der Graben liegen muss.
Kann ich einen Hausanschlussraum sparen und stattdessen eine Nische einbauen?
Bei Einfamilienhäusern ist eine Hausanschlussnische an der Außenwand meist ausreichend. Ein eigener Hausanschlussraum wird erst ab bestimmten Anschlussleistungen und Gebäudegrößen (typisch bei Mehrfamilienhäusern) vom Netzbetreiber verlangt.
Was ist der Unterschied zwischen HAK und Zählerschrank?
Der HAK (Hausanschlusskasten) ist die Übergabestelle vom Netzbetreiber zu dir — verplombt, Eigentum des Netzbetreibers. Der Zählerschrank kommt danach — er gehört dir, enthält den Zähler und die Sicherungen. HAK und Zählerschrank können räumlich zusammen oder getrennt sein.
Was ist die TAB und warum ist sie wichtig?
Die Technischen Anschlussbedingungen (TAB) sind die Vorschriften deines Netzbetreibers zur Ausführung des Hausanschlusses. Sie sind rechtsverbindlich. Wer sie ignoriert, bekommt keine Freischaltung. Dein Elektrofachbetrieb kennt die TAB deines Netzbetreibers.
Ich baue einen Neubau — wann sollte ich den Hausanschluss beantragen?
So früh wie möglich. Idealerweise parallel zur Baugenehmigung, spätestens mit Baubeginn. Für den Rohbau brauchst du außerdem einen provisorischen Baustromanschluss — den auch früh beantragen.
Was ist der Fundamenterder und muss der wirklich sein?
Ja, ist Pflicht nach DIN 18014. Der Fundamenterder ist ein Stahlband oder Rundstahl, der in die Bodenplatte oder das Fundament einbetoniert wird. Er stellt die Erdung deiner elektrischen Anlage sicher. Muss vor dem Betonieren verlegt werden — nachträglich kaum möglich. Details unter Fundamenterder.
Was ist der Baukostenzuschuss?
Ein Anteil an den Kosten für den Netzausbau, den du beim Anschluss zahlst. Höhe hängt von der Anschlussleistung ab. Wird nur einmalig fällig — bei späterer Erweiterung ggf. Nachforderung.
Verwandte Ratgeber auf dieser Seite
- Anleitung Planung Elektroinstallation — Raum-für-Raum-Guide, Stromkreise, Ausstattungswerte
- Kosten Elektroinstallation 2026 — was kostet die Elektroinstallation im ganzen Haus?
- Lexikon: Hausanschluss — kurze Definition und Begriffsklärung
- Lexikon: Hausanschlusskasten (HAK) — Aufbau und Funktion
- Lexikon: Hausanschlusskabel — Kabeltypen und Verlegetiefe
- Fundamenterder — die Erdung deiner Anlage
- Potentialausgleich und Erdung — Sicherheitstechnik
- Elektroinstallation Fertighaus, Holzhaus, Massivhaus — die 3 Bauweisen im Vergleich
- 15 wichtigste Erkenntnisse für Bauherren — System-Verständnis
Fazit
Der Elektro-Hausanschluss ist der Ausgangspunkt deiner gesamten Elektroanlage — und einer der Punkte, an denen Bauherren am häufigsten Fehler machen: zu spät beantragen, zu klein planen, falsche Platzierung, veraltete Anschlussleistung.
Meine drei wichtigsten Empfehlungen: Erstens, beantrage früh — parallel zur Baugenehmigung, nicht erst mit Rohbau. Zweitens, plane großzügig — die Zukunft heißt Wärmepumpe, Wallbox, PV, und die brauchen mehr Leistung als früher üblich. Drittens, hol dir einen konzessionierten Elektrofachbetrieb an Bord, der die Anmeldung übernimmt und die TAB deines Netzbetreibers kennt.
Was danach folgt — Zählerplatz-Planung, Stromkreisaufteilung, Sicherungskasten, Verteiler — liest du im Planungs-Ratgeber. Alles zusammen und mit Muster-Verlegeplänen im Praxis-Ratgeber E-Book.
⚠️ Rechtlicher Hinweis und Haftungsausschluss: Die Inhalte dieses Artikels wurden mit größter Sorgfalt aus über 30 Jahren Berufserfahrung erstellt und dienen ausschließlich der allgemeinen Information und Bildung. Eine Gewähr für Aktualität, Richtigkeit oder Vollständigkeit kann nicht übernommen werden. Arbeiten an elektrischen Anlagen und am Hausanschluss sind nach § 13 der Niederspannungsanschlussverordnung (NAV) und DIN VDE 0100 ausschließlich eingetragenen Elektrofachkräften bzw. den zuständigen Netzbetreibern vorbehalten und können bei unsachgemäßer Ausführung lebensgefährlich sein. Die konkreten Anforderungen und Kosten variieren je nach zuständigem Netzbetreiber und dessen Technischen Anschlussbedingungen (TAB) — verbindliche Auskünfte gibt nur der örtliche Netzbetreiber. Diese Anleitung ersetzt keine fachgerechte Planung und Installation durch einen konzessionierten Elektrofachbetrieb. Jegliche Umsetzung der hier beschriebenen Inhalte erfolgt auf eigene Verantwortung und Gefahr. Für Personen-, Sach- oder Vermögensschäden, die durch die Anwendung der hier gegebenen Informationen entstehen, wird vom Autor und Betreiber dieses Blogs keinerlei Haftung übernommen. Im Zweifel: Elektrofachbetrieb beauftragen.
